ส่วนต่อเติม 2 ชั้นทรุด บางพลี — เสริมไมโครไพล์ 6 ต้น ลึกถึง 28 เมตร

📍 บางพลี สมุทรปราการ 📐 4×10 ม. (2 ชั้น) ⏱ 3 วัน 📅 18 ก.ย. 2569

ส่วนต่อเติมของบ้านหลังนี้ย่านบางพลีเป็นอาคาร 2 ชั้น พื้นที่ 4×10 เมตร ที่มีน้ำหนักมากและเริ่มทรุดตัว URETEK เสริมฐานรากด้วยเสาเข็มไมโครไพล์ 6 ต้น เรียงตามแนวยาว กดลงถึงชั้นดินแข็งลึกถึง 28 เมตร ทำงานตามแนวผนังข้างบ้านโดยเลี่ยงคอยล์แอร์และสวน พร้อมรับประกัน 36 เดือน

ส่วนต่อเติม 2 ชั้นทรุด บางพลี — เสริมไมโครไพล์ 6 ต้น ลึกถึง 28 เมตร — 1 ส่วนต่อเติม 2 ชั้นทรุด บางพลี — เสริมไมโครไพล์ 6 ต้น ลึกถึง 28 เมตร — 2 ส่วนต่อเติม 2 ชั้นทรุด บางพลี — เสริมไมโครไพล์ 6 ต้น ลึกถึง 28 เมตร — 3 ส่วนต่อเติม 2 ชั้นทรุด บางพลี — เสริมไมโครไพล์ 6 ต้น ลึกถึง 28 เมตร — 4 ส่วนต่อเติม 2 ชั้นทรุด บางพลี — เสริมไมโครไพล์ 6 ต้น ลึกถึง 28 เมตร — 5 ส่วนต่อเติม 2 ชั้นทรุด บางพลี — เสริมไมโครไพล์ 6 ต้น ลึกถึง 28 เมตร — 6 ส่วนต่อเติม 2 ชั้นทรุด บางพลี — เสริมไมโครไพล์ 6 ต้น ลึกถึง 28 เมตร — 7 ส่วนต่อเติม 2 ชั้นทรุด บางพลี — เสริมไมโครไพล์ 6 ต้น ลึกถึง 28 เมตร — 8 ส่วนต่อเติม 2 ชั้นทรุด บางพลี — เสริมไมโครไพล์ 6 ต้น ลึกถึง 28 เมตร — 9 ส่วนต่อเติม 2 ชั้นทรุด บางพลี — เสริมไมโครไพล์ 6 ต้น ลึกถึง 28 เมตร — 10 ส่วนต่อเติม 2 ชั้นทรุด บางพลี — เสริมไมโครไพล์ 6 ต้น ลึกถึง 28 เมตร — 11

ส่วนต่อเติมของบ้านหลังนี้ย่านบางพลี สมุทรปราการ ไม่ใช่ห้องเล็ก ๆ แต่เป็นอาคาร 2 ชั้น พื้นที่ 4×10 เมตร ที่มีน้ำหนักมากกว่างานต่อเติมทั่วไป เมื่อชั้นดินอ่อนแถบสมุทรปราการรับน้ำหนักไม่ไหว อาคารจึงเริ่มทรุด งานนี้จึงต้องใช้เสาเข็มหลายต้นเรียงตามแนวยาว และกดให้ลึกเป็นพิเศษเพื่อรองรับน้ำหนัก 2 ชั้นได้อย่างมั่นใจ

🏗️ ปัญหา: ส่วนต่อเติม 2 ชั้น น้ำหนักมาก ทรุด

อาคารต่อเติม 2 ชั้นถ่ายน้ำหนักลงฐานรากมากกว่าห้องชั้นเดียวหลายเท่า เมื่อดินใต้ฐานทรุด โครงสร้างจึงเคลื่อนตัวและเริ่มแยกจากตัวบ้านหลัก ต้องแก้ที่ฐานรากให้รับน้ำหนักได้จริง

📍 บริบท: ทำงานตามแนวผนังข้างบ้าน เลี่ยงคอยล์แอร์–สวน

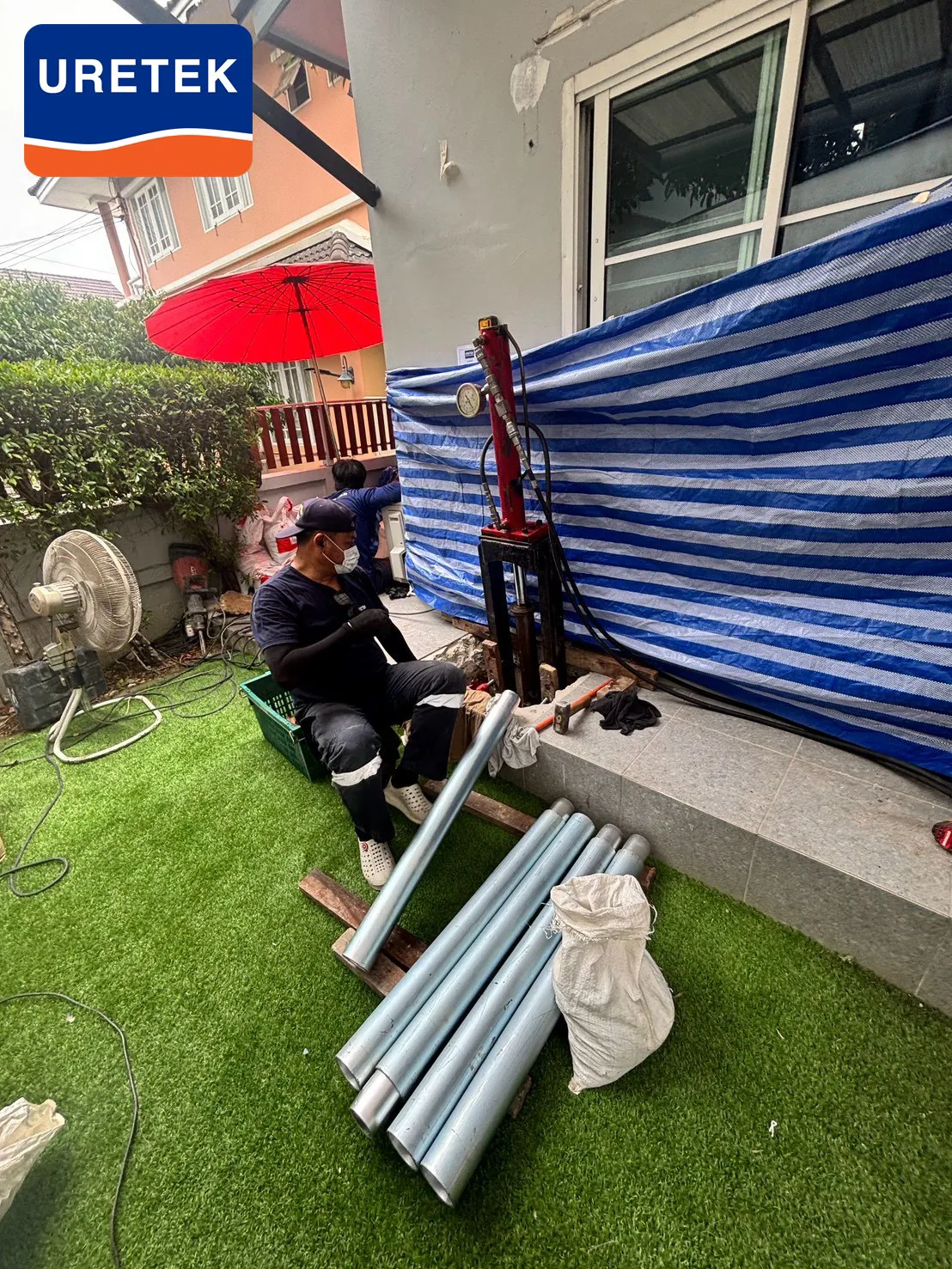

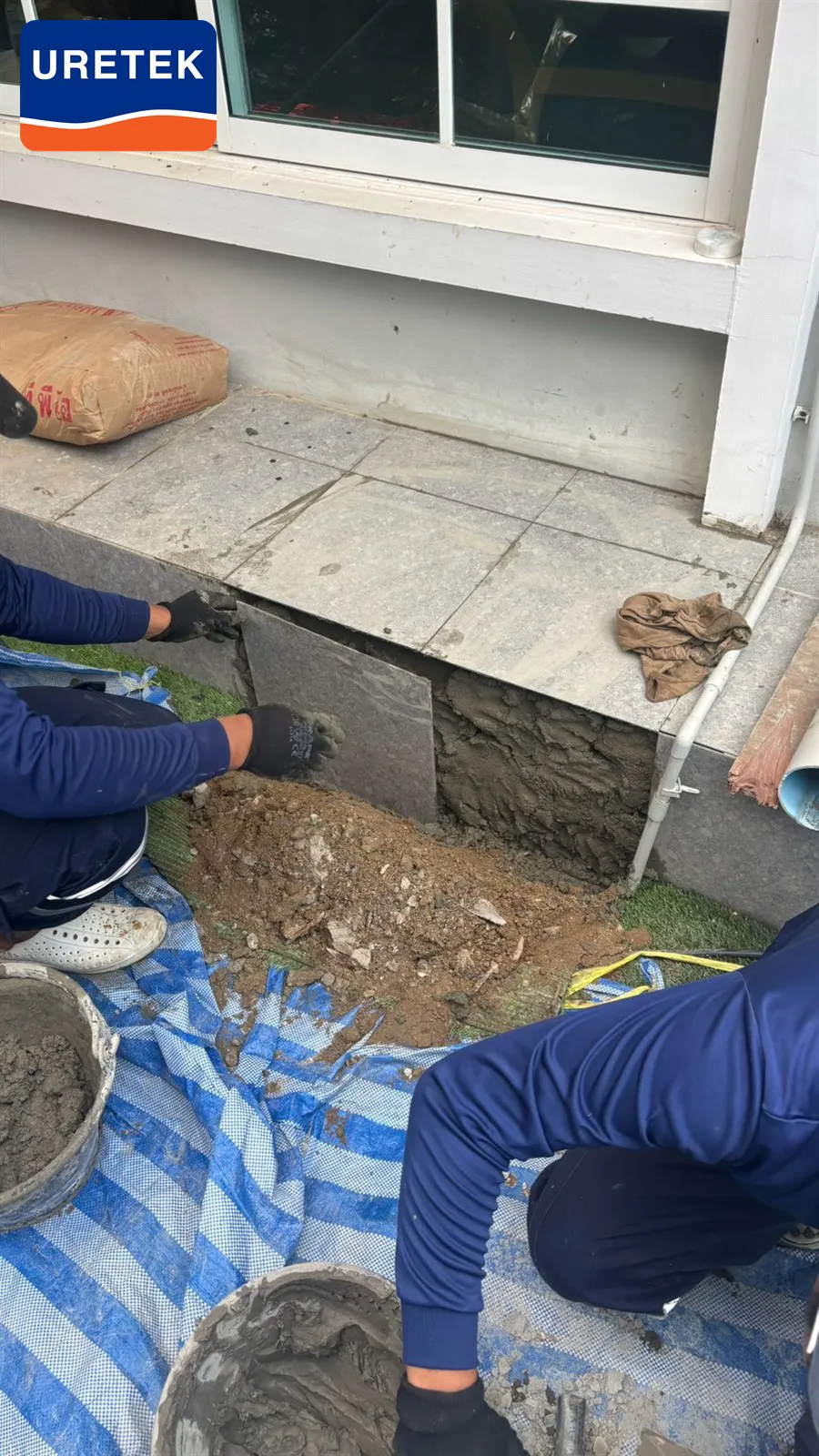

พื้นที่ทำงานอยู่ริมผนังด้านข้างที่มีคอยล์แอร์ สวนหญ้า และผนังบ้านที่ต้องปกป้อง ทีมงานคลุมผ้ากันเปื้อนตลอดแนว เปิดหลุมเป็นจุด ๆ (50×50 ซม./จุด) ตามตำแหน่ง MP1–MP6 โดยไม่กระทบคอยล์แอร์และสวนของเจ้าของบ้าน

⚙️ ทางแก้: ไมโครไพล์ 6 ต้น เรียงแนวยาว ลึกถึงชั้นดินแข็ง

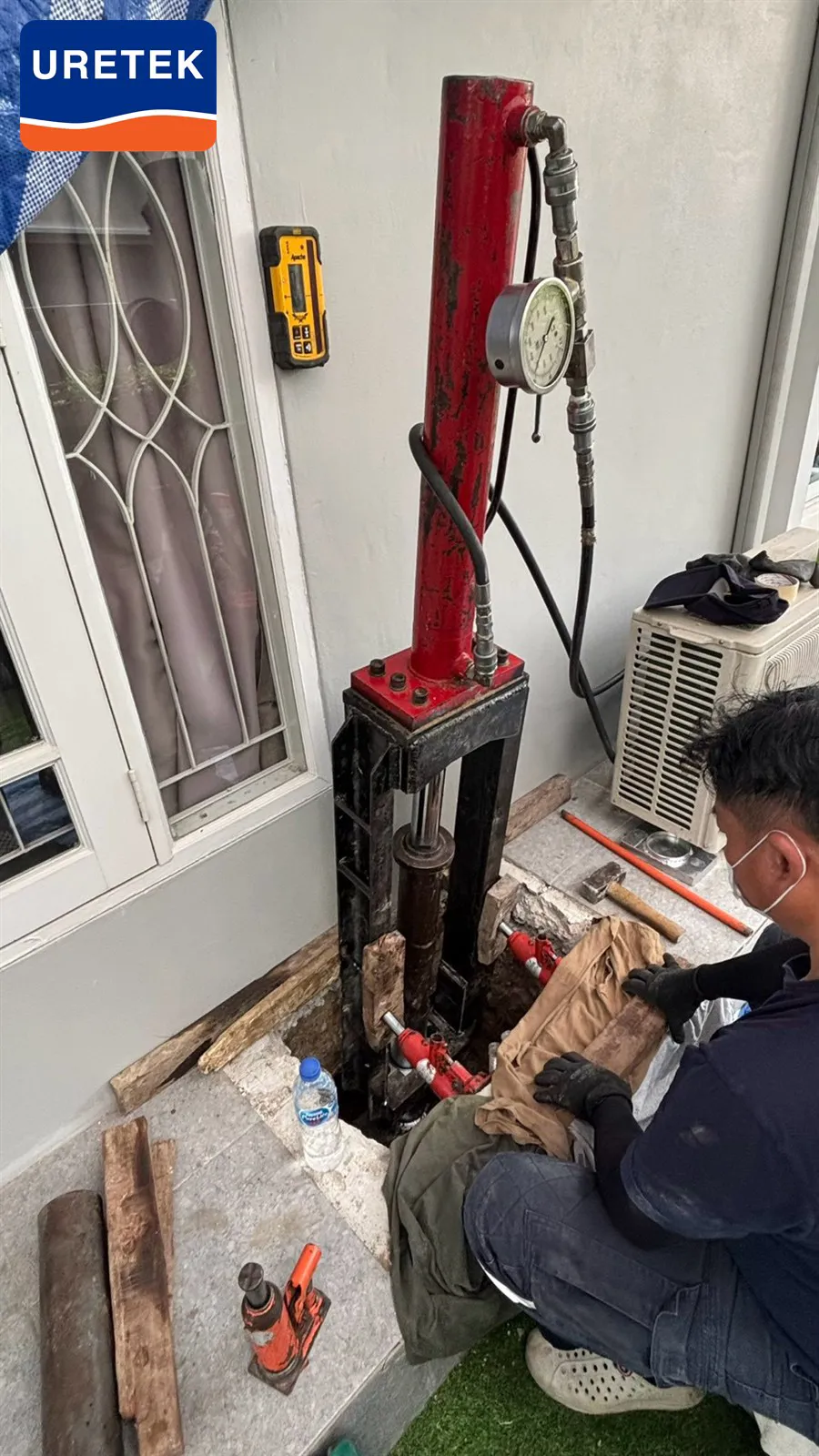

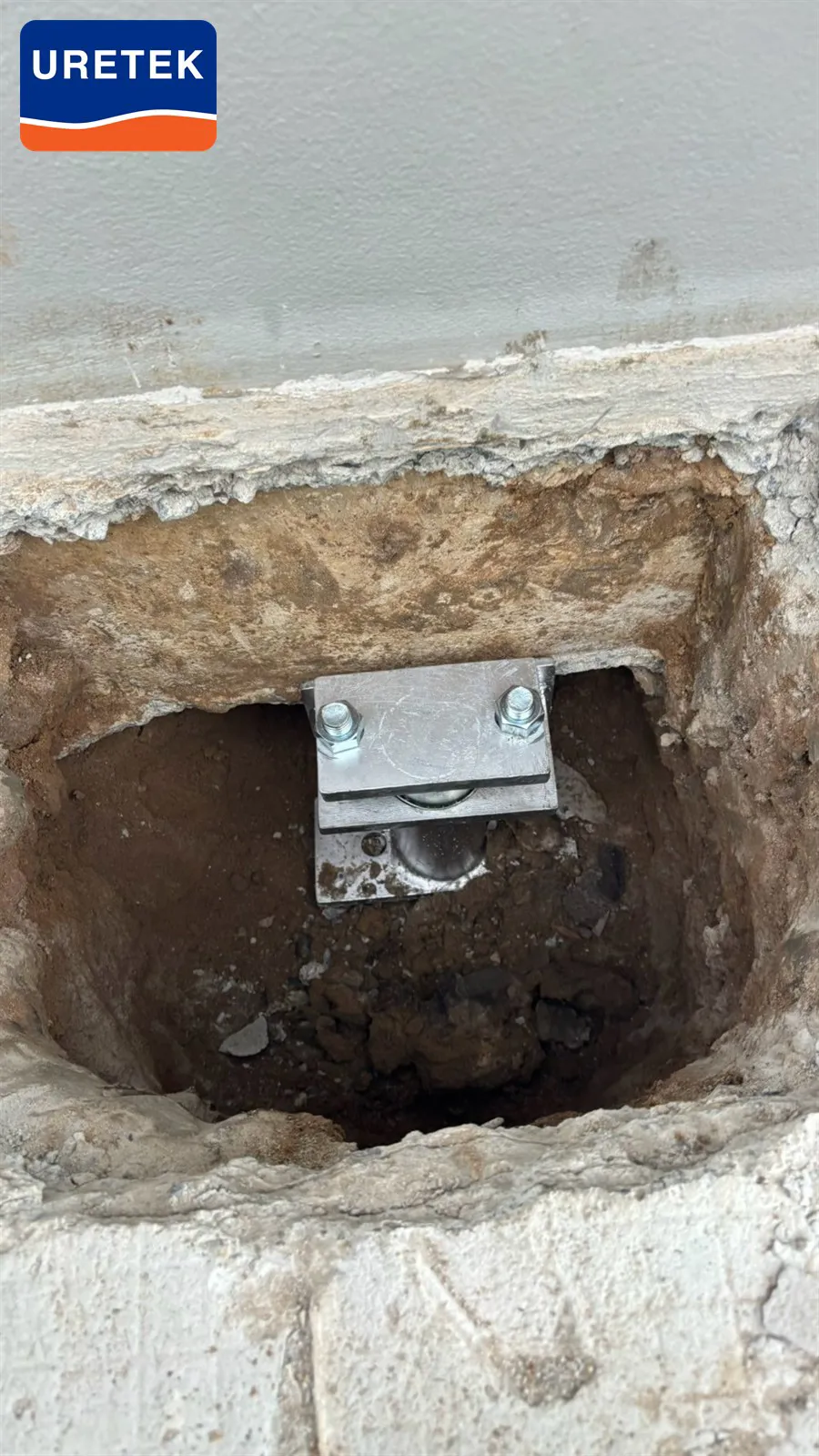

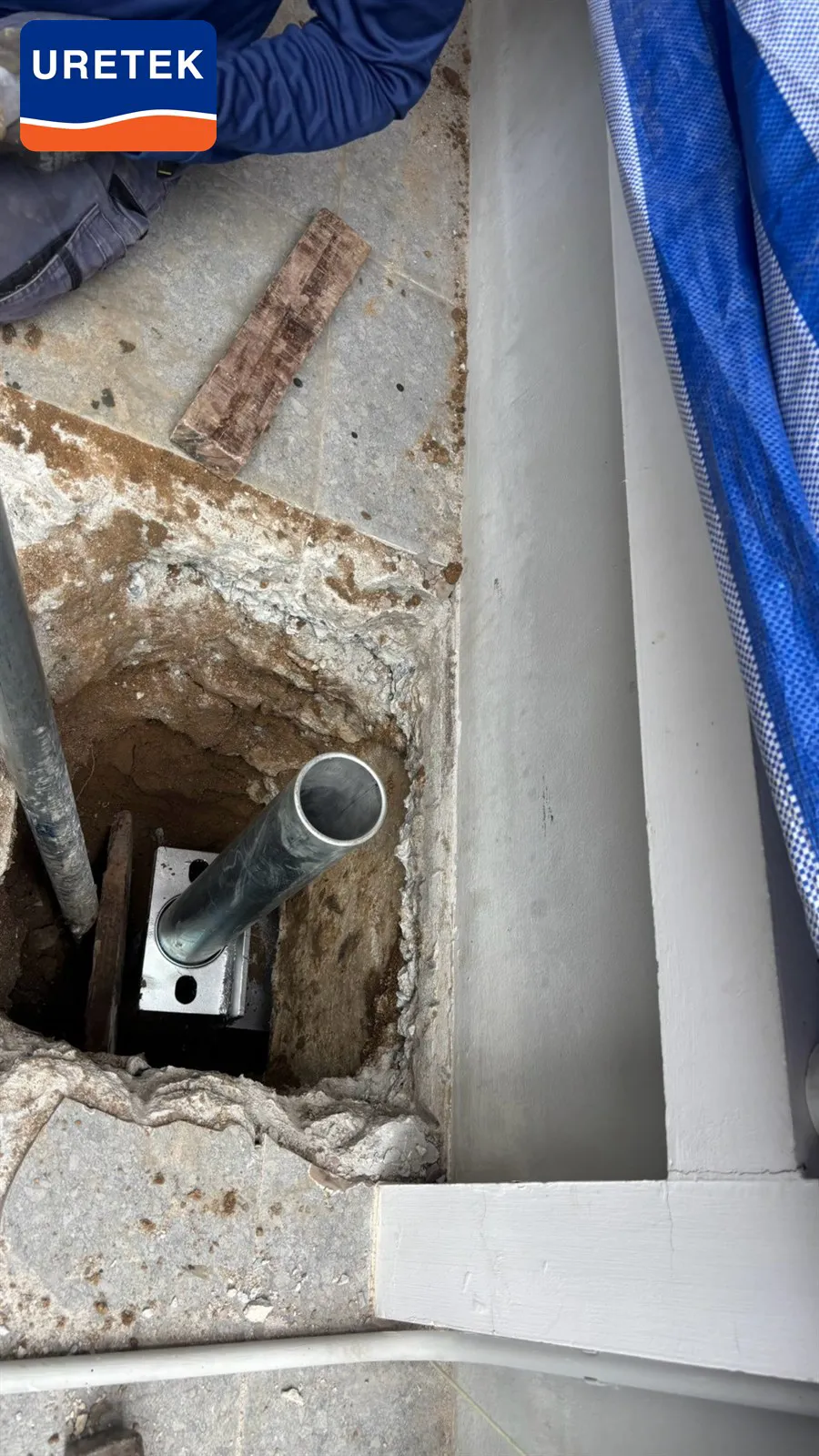

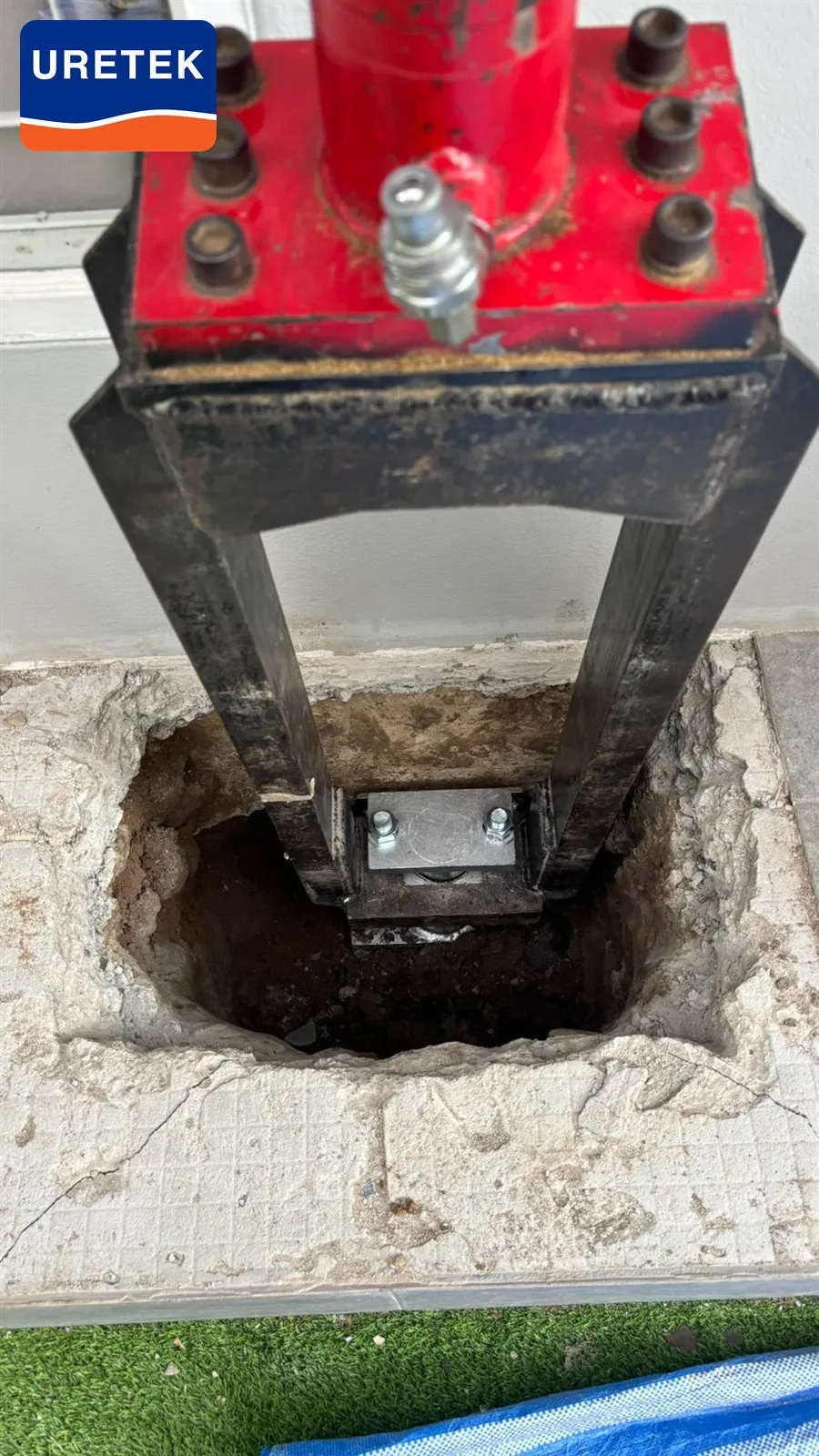

ติดตั้งตัวรับน้ำหนัก (Bracket) เข้ากับฐานราก/คานเดิม แล้วกดเสาเข็มเหล็กไมโครไพล์ (ท่อเหล็กตาม มอก. ASTM A53) ด้วยระบบไฮดรอลิกทั้ง 6 จุด ลงลึกถึงชั้นดินแข็ง — บางต้นลึกถึง 27–28 เมตร เพราะดินอ่อนบางพลีค่อนข้างลึก การเรียงเสาเข็มตามแนวยาวช่วยกระจายน้ำหนักของอาคาร 2 ชั้นลงเสาเข็มทุกต้นอย่างสมดุล

📊 ยกกลับระดับ บันทึกทุกต้น

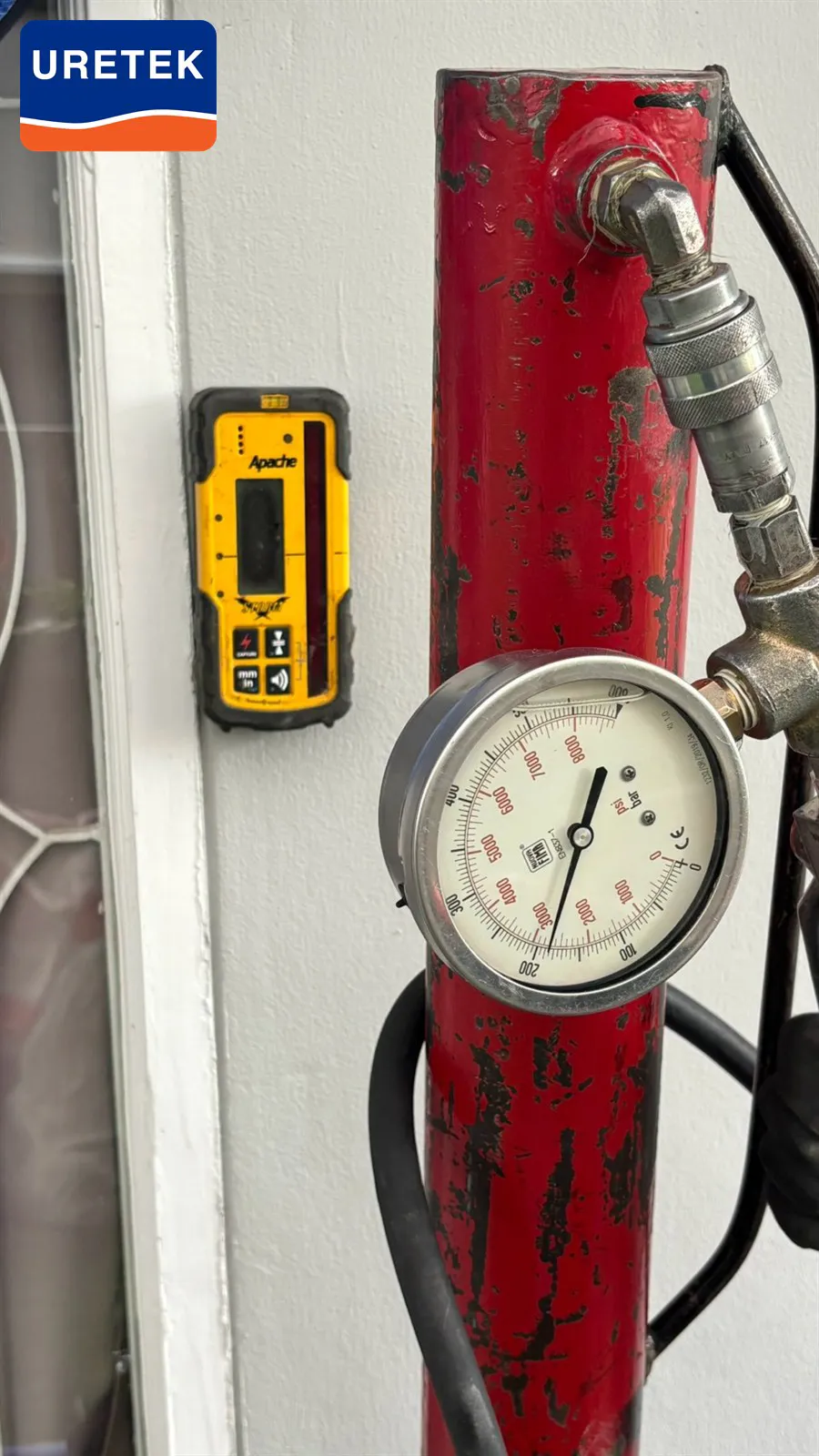

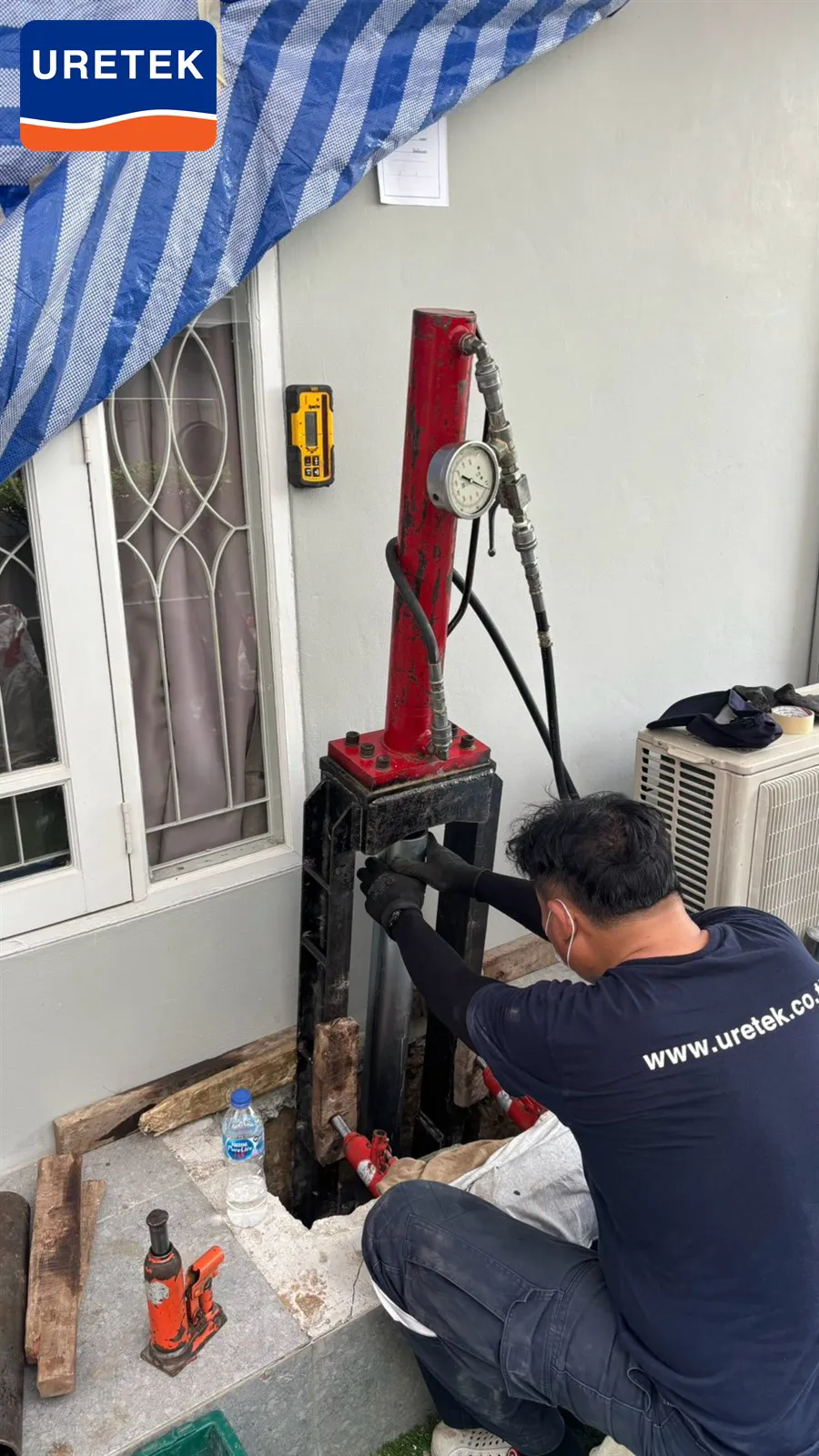

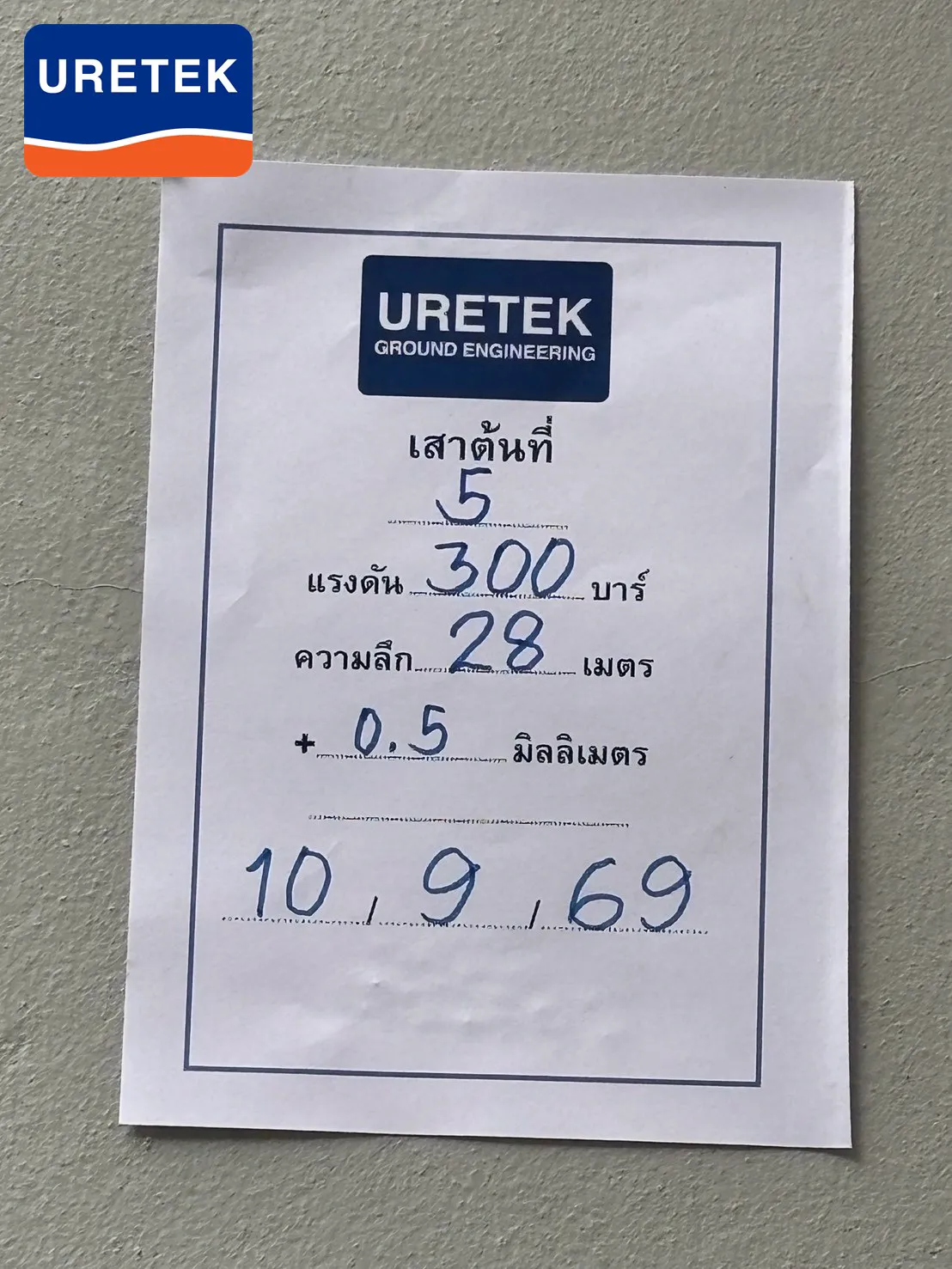

ผู้ควบคุมงานตรวจเกจแรงดันไฮดรอลิกทุกต้นเพื่อยืนยันกำลังรับน้ำหนัก พร้อมบันทึกค่า (แรงดัน 300 บาร์ ความลึก 23–28 เมตร ยกกลับ +0.5 มม./ต้น) แล้วยึดหัวเสาเข็มเข้ากับ Bracket ก่อนเทคอนกรีตปิดพื้นคืนสภาพ

✅ ผลลัพธ์: รับน้ำหนัก 2 ชั้นมั่นคง รับประกัน 36 เดือน

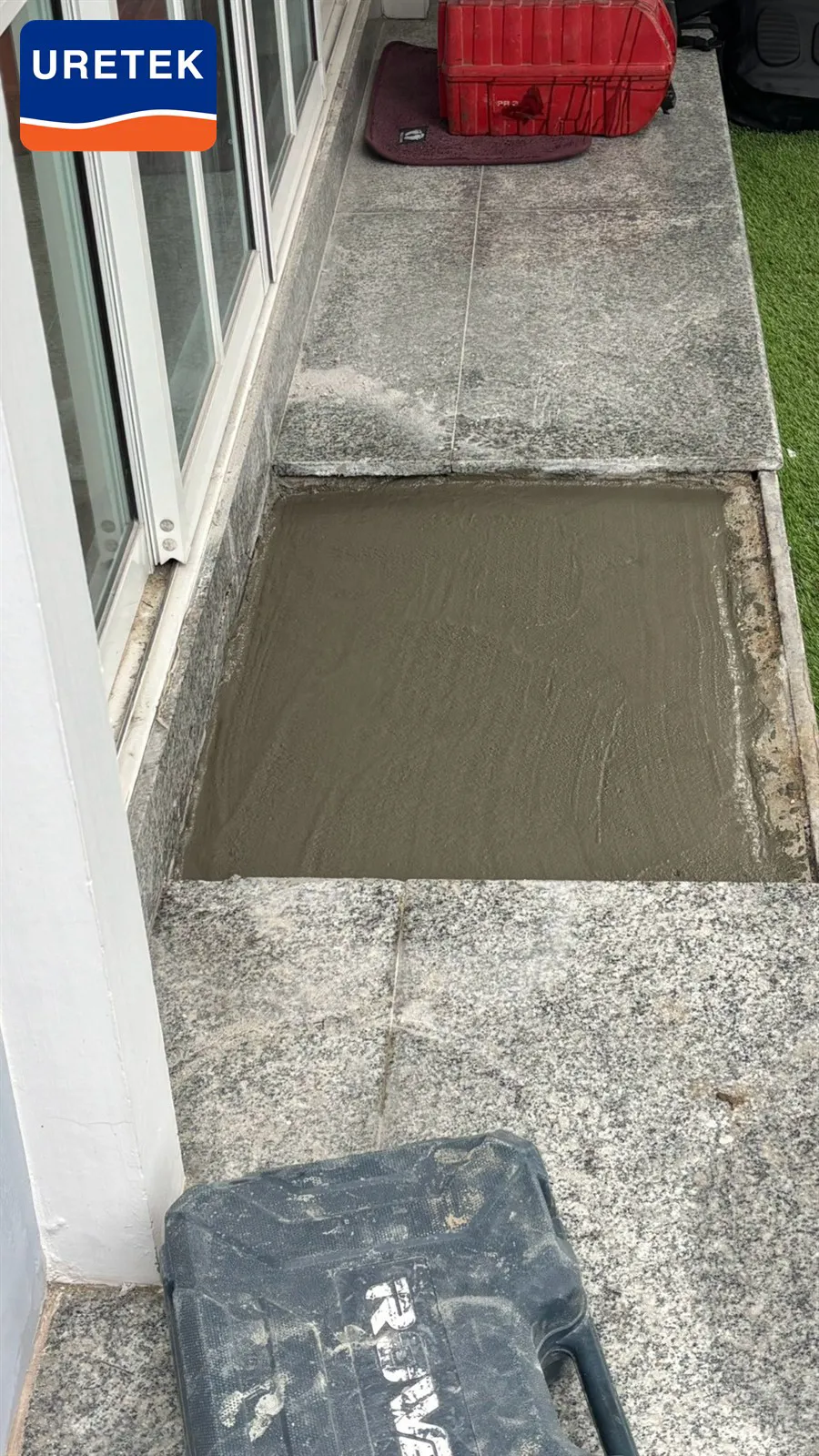

เมื่อถ่ายน้ำหนักลงเสาเข็มที่ชั้นดินแข็งครบทั้ง 6 ต้น อาคารต่อเติม 2 ชั้นกลับมานิ่งและได้ระดับ เก็บงานคืนสภาพผนังและสวนเรียบร้อย พร้อมรับประกันการทรุดตัวยาวถึง 36 เดือน — สะท้อนความมั่นใจในงานที่รับน้ำหนักมาก
